Soll-Ist-Vergleich und Projektsteuerung

Dieser Bereich erklärt, wie Sie einen laufenden Projektplan gegen den geplanten Stand prüfen, Abweichungen bewerten und Steuerungsentscheidungen vorbereiten.

Rillsoft Project verbindet Projektsteuerung mit Terminplanung, Ressourcenplanung und Projektcontrolling. Ein Basisplan hält den geplanten Stand fest. Fortschrittsdaten, Stichtag, Ist-Aufwand und aktuelle Zuordnungen zeigen anschließend, ob Termine, Aufwand, Ressourcen und Kosten noch im erwarteten Rahmen liegen.

Steuerungszyklus: Basisplan \(\rightarrow\) Ist-Erfassung \(\rightarrow\) Soll-Ist-Vergleich \(\rightarrow\) Bericht

Referenzbild basisplan_hinzufuegen_menue.png

Wann Sie diesen Bereich verwenden

Verwenden Sie die Projektsteuerung, wenn:

  • ein freigegebener Termin- oder Ressourcenplan überwacht werden soll

  • der aktuelle Projektstand mit einem früheren Planstand verglichen werden muss

  • Terminabweichungen, Aufwandabweichungen oder Kostenabweichungen sichtbar werden

  • Ressourcenüberlastungen, ausgefallene Ressourcen oder nicht zugeordneter Rollenaufwand die Umsetzung gefährden

  • Projektleiter, PMO oder Geschäftsführung eine belastbare Entscheidungsgrundlage benötigen

Grundprinzip

Projektsteuerung beantwortet nicht nur die Frage, wie weit ein Projekt ist. Sie klärt vor allem, ob der aktuelle Stand noch zum freigegebenen Plan passt.

Der Arbeitsablauf besteht aus fünf Schritten:

  1. Basisplan speichern

    Speichern Sie einen Planstand, sobald Termine, Ressourcenbedarf, Zuordnungen und Kosten als verbindliche Grundlage dienen sollen.

  2. Fortschritt erfassen

    Pflegen Sie den abgeschlossenen Prozentsatz, Ist-Aufwand oder andere Fortschrittsinformationen an den relevanten Vorgängen.

  3. Stichtag setzen

    Legen Sie fest, bis zu welchem Datum der Fortschritt bewertet wird. Der Stichtag trennt die bisherige Umsetzung von der weiteren Planung.

  4. Soll-Ist-Vergleich auswerten

Referenzbild soll-ist-vergleich_zeit.png

Vergleichen Sie den aktuellen Projektstand mit dem ausgewählten Basisplan. Prüfen Sie Termine, Aufwand, Kosten, Rollen, Personal, Material und Maschinen.

  1. Steuerungsentscheidung vorbereiten

    Entscheiden Sie, ob Termine angepasst, Ressourcen geklärt, Zuordnungen geändert, Kosten geprüft oder ein neuer Basisplan gespeichert werden muss.

Stichtag setzen

Der Stichtag ist das Datum, zu dem der Soll-Ist-Vergleich berechnet wird. Er bestimmt, welche Vorgänge zum Bewertungsdatum abgeschlossen, begonnen oder noch offen sein sollten.

Wozu dient der Stichtag?

  • Fortschrittsbalken und Abweichungen im Gantt-Diagramm beziehen sich auf den Stichtag.

  • Vorgänge, die vor dem Stichtag enden sollten, aber noch nicht abgeschlossen sind, werden als verspätet sichtbar.

  • Der Stichtag ist unabhängig vom Systemdatum. Sie können dadurch auch frühere oder geplante Bewertungsstände analysieren.

Stichtag setzen:

  1. Wählen Sie Start > Eigenschaften > Projekt und das Feld Stichtag.

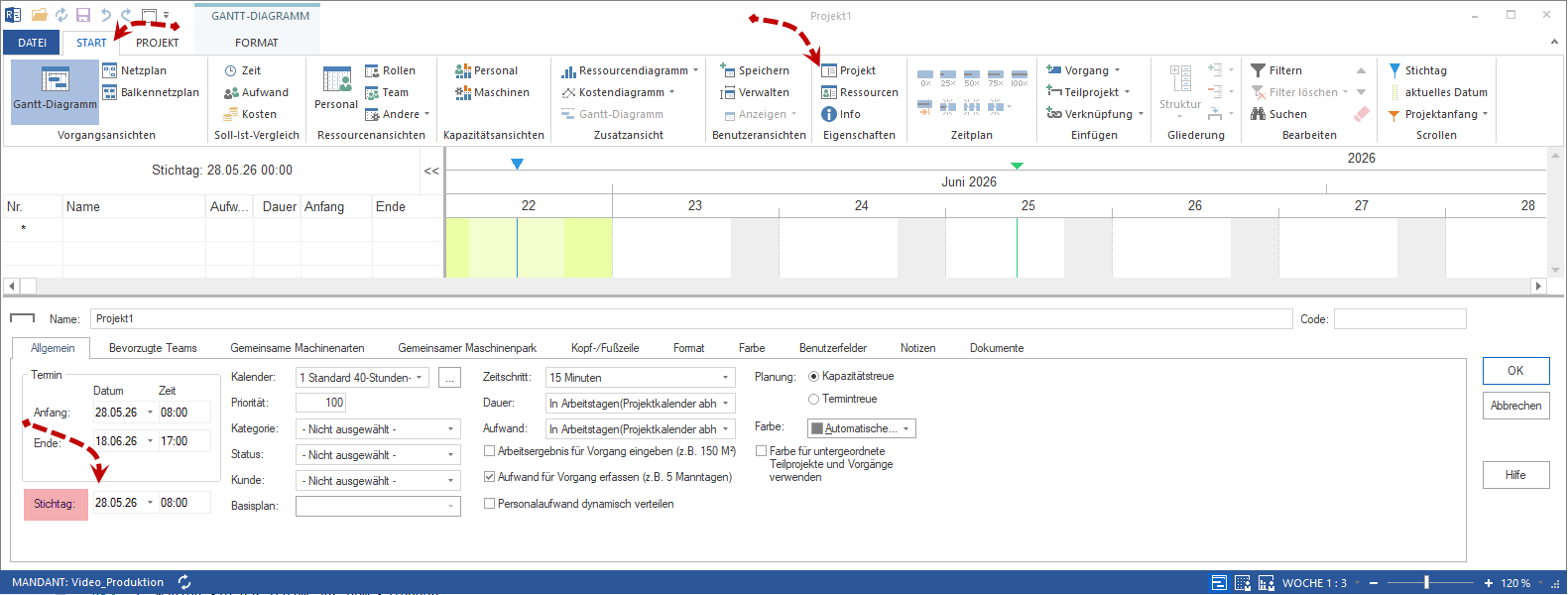

Stichtag im Projekt setzen
  1. Wählen Sie das Datum aus dem Kalender.

  2. Bestätigen Sie die Auswahl.

Im Gantt-Diagramm erscheint eine vertikale Linie am Stichtagsdatum.

Stichtag entfernen:

Setzen Sie den Stichtag auf ein leeres Datum oder deaktivieren Sie ihn über dasselbe Menü.

Für den laufenden Betrieb wird empfohlen, den Stichtag regelmäßig auf das aktuelle Bewertungsdatum zu setzen, zum Beispiel täglich oder wöchentlich vor dem Statusabgleich.

Welche Abweichungen wichtig sind

Abweichung

Bedeutung für die Steuerung

Terminabweichung

Vorgänge, Teilprojekte oder Meilensteine liegen früher oder später als im Basisplan.

Aufwandabweichung

Der tatsächliche oder erwartete Aufwand weicht vom geplanten Aufwand ab.

Kostenabweichung

Ressourcenkosten oder Gesamtkosten entwickeln sich anders als geplant.

Ressourcenabweichung

Rollenbedarf, Mitarbeiterzuordnung, Material oder Maschinenbedarf haben sich verändert.

Fortschrittsabweichung

Vorgänge hätten zum Stichtag weiter fortgeschritten sein müssen.

Finanzierungsabweichung

Kostenverlauf und geplante Geldeingänge passen zeitlich nicht zusammen.

Ergebnis

Nach Abschluss der Projektsteuerung sollten Sie wissen:

  • welche Vorgänge oder Teilprojekte vom Plan abweichen

  • ob die Abweichung Termine, Aufwand, Kosten oder Ressourcen betrifft

  • ob der Projektendtermin gefährdet ist

  • ob Ressourcenengpässe die Ursache der Abweichung sind

  • ob ein neuer Basisplan nötig ist oder der bestehende Basisplan weiter als Referenz dient

  • welche Punkte in den Statusbericht gehören

Referenzbild projektinfo.png

Nächste Schritte
